Här byggs det för den nya vindkraften

Det grävs, borras och sprängs. Här ska en ny väg fram genom skogen till de nya vindkraftverken.

Här ska vägen fram genom skogen. 5,5 kilometer lång med 4,5 meter bred körbana plus gott om plats vid sidorna.

Här ska vägen fram genom skogen. 5,5 kilometer lång med 4,5 meter bred körbana plus gott om plats vid sidorna.

Foto: Christer Andersson

Västervik2022-10-16 18:00

Sedan början av september är arbetet igång med Lebo vindkraftprojekt. Alldeles intill E22, i skogen mellan Glabo och Lebo, två mil sydväst om Västervik, jobbar maskinerna hårt.

Bergen skrapas rena och det borras för sprängning. En ny väg byggs till fyra av verken. Totalt 5,5 kilometer väg, varav 850 meter är befintlig väg som förstärks.

Vägens körbana blir fem meter bred, men det krävs mycket utrymme vid sidorna för lastbilarna med de 83,5 meter långa rotorbladen. Det innebär stora ingrepp i naturen som till största del består av berg och tallskog.

undefined

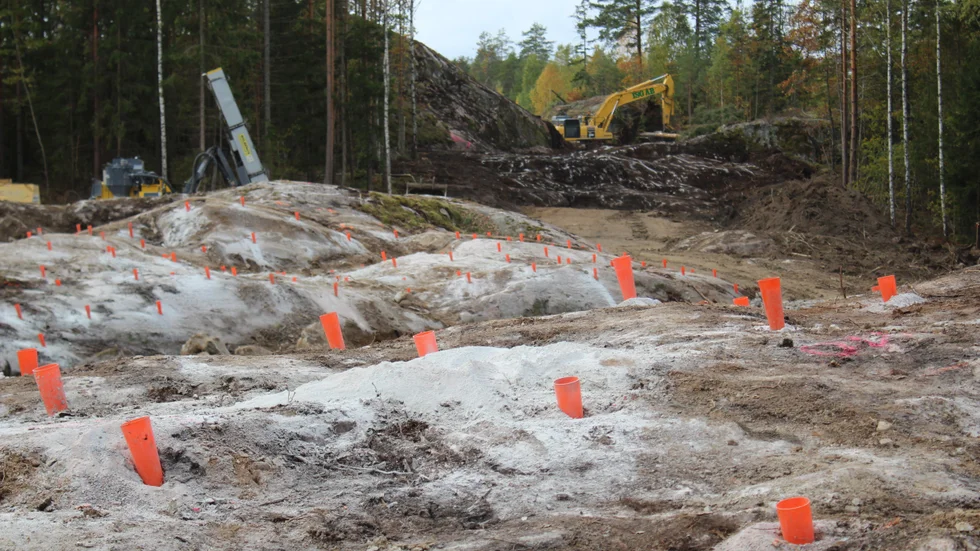

"Hulken" jobbar där vindkraftverk 2 ska resas, högst upp på berget där det blåser friskt.

Vägarna kommer att användas för transporter med byggmaterial till de platser där verken ska resas. Under våren ska det gjutas fundament som är cirka 15 meter i diameter.

Några hundra meter från E22 kommer verk nummer två att resas. På den högsta punkten, där det blåser som bäst. Söder ut kommer trean, fyra och femman upp. Verk nummer ett byggs norrut, vid Bofall.

Vid sidan av vägarna grävs kablar ner som ska leda elkraften fram till Glabo gård där ledningar ska tryckas under vägbanan till det lokala ledningsnätet på östra sidan av vägen.

Tidsplanen är att tornen, med maskinhus och rotorblad ska resas av lyftkranar under augusti.

undefined

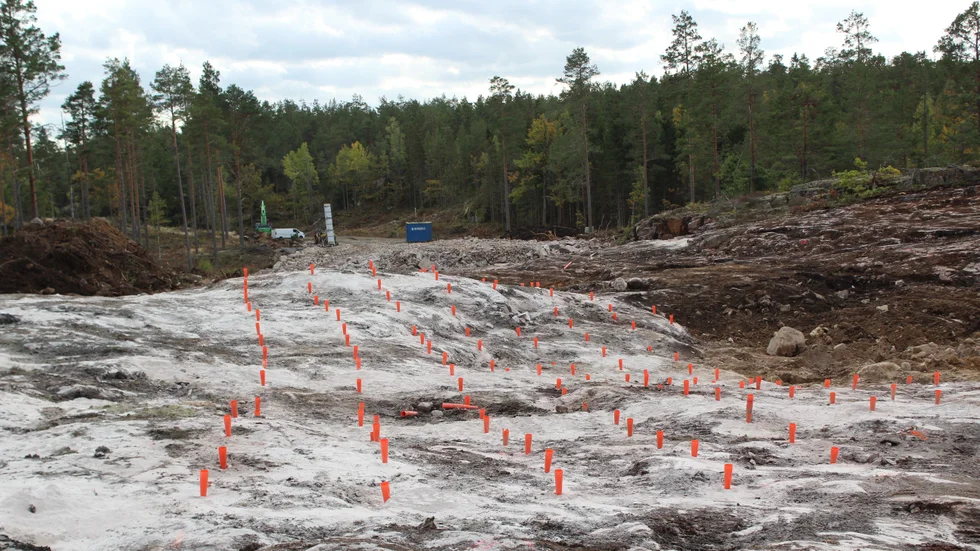

Det borras för sprängningar i berggrunden.

Vindkraftverken kommer att bli runt 200 meter höga, från marken upp till rotorbladets spets när den som högst. Turbinen hamnar på 120 meters höjd.

Turbinerna levereras av Siemens Gamesa och är på vardera 6,6 megawatt. De förväntas producera 90 gigawattimmar per år, alltså 90 miljoner kilowattimmar.

Leboprojektet tillför Västerviks kommun 90 gigawattimmar förnybar el. Ett tillskott att jämföra med de 220 gigawattimmar som Västervik Miljö och Energi nu distribuerar årligen.

undefined
Hans Carlsson, vice vd i Arise som äger Leboprojektet.

I slutet av nästa år är det tänkt att det ska produceras el från de fem vindkraftverken i Lebo-projektet.

Projektet ägs och drivs av Arise AB, ett svenskt vindkraftbolag med säte i Halmstad. Arise äger sedan tidigare de sex vindkraftverken i Blekhem, i norra kommundelen.

– Vid Lebo är det förhållandevis gynnsamt att bygga, säger Hans Carlsson, vice vd i Arise AB.

undefined
Här ska det sprängas för den nya vägen till vindkraftverken i skogen mellan Lebo och Glabo.

I april gav Försvarsmakten grönt ljus för projektet. Men under vägen har tillstånden överklagats flera gånger.

Den 18 maj godkände Västerviks kommuns miljö- och byggnadsnämnd placeringen av kraftverken. Närboende överklagade. Först sa länsstyrelsen nej. Det överklagades. Därefter sa även mark- och miljödomstolen nej.

Nyligen överklagade Tjust fågelklubb till mark- och miljööverdomstolen, och besked om prövningstillstånd inväntas. Det handlar om det tjäderspel som funnits vid platsen för verk nummer två. I överklagan anses det vara: "ett uppenbart brott mot EU:s fågeldirektiv och därmed till den svenska tolkningen i artskyddsförordningen"

– Vi följer de demokratiska spelreglerna. Det finns ett motstånd som driver frågan om tjäderns spelplats vidare och vi är påpassade. Vi håller oss inom ramen för tillståndet, säger Carlsson om polisanmälan från Tjust Fågelklubb.

undefined
Så här kan det se ut vid Lebo.

Kan det här stoppa projektet, som redan kommit så långt?

– Vårt tillstånd är i laga kraft och vi respekterar tillståndet så vi menar att projektet inte kan stoppas.

Har det blivit lättare att gå fram med vindkraften när energipriserna rusat i höjden?

– Jag hoppas det, men vi vet inte. Det har varit val och få projekt har behandlats sedan elpriset rusat i höjden, svarar Hans Carlsson.

I projekten i Lebo och Lervik ska totalt tretton vindkraftverk upp. Ytterligare 16 väntar på godkännande i Tribbhult.

undefined

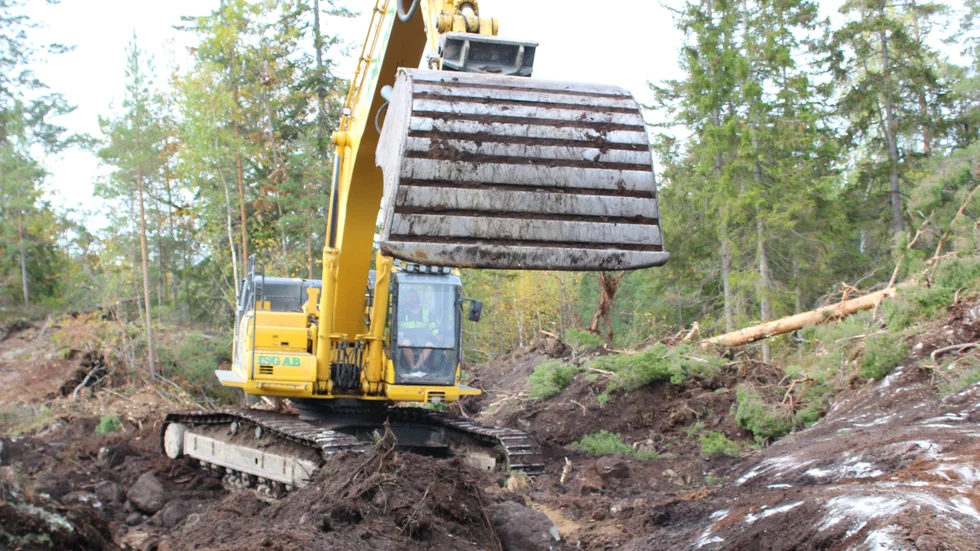

Flera kraftfulla maskiner stånkar och gräver i skogen.
undefined
Grävmaskiner skrapar bergen rena från moränjorden.
undefined
Här ska berget sänkas en meter.
undefined
Det här berget ska skäras vid den rosa linjen.
Smått om vindkraft

Enligt Energimyndigheten fanns det förra året 4 754 vindkraftverk i Sverige. De producerade då drygt 27 terrawattimmar (TWh) el. Det motsvarar ungefär 17 procent av den totala elproduktionen.

Under 2021 producerade de sex vindkraftverken i Blekhem 30 megawatttimmar.

Livslängden på ett vindkraftverk beräknas vara cirka 30 år.

Kostnaden för ett vindkraftverk beräknas till cirka 60 miljoner kronor. Övriga kostnader med vägar, ledningar och så vidare till knappt 10 miljoner.
Fakta: Energimyndigheten.
